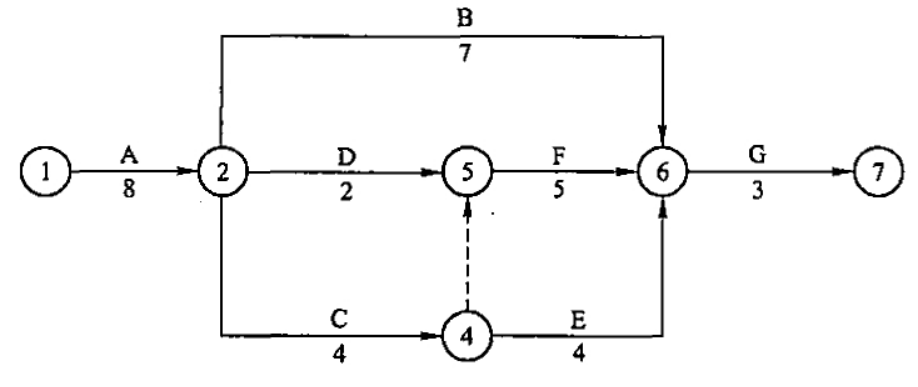

单选题已经某工程双代号网络图如下,按照计划安排F工作的最早开始时间为( )。
A.第10天
B.第12天
C.第14天
D.第17天
---------------------------------
参考答案:B
---------------------------------
[华图教育答案解析]: 本考查的是双代号网络计划。F工作开始前,需要先完成工作A.工作D和工作C 。完成工作A.工作D的总时间为10天(8+2天);完成工作A.工作C的总时间为12天(8 + 4天)。两者取大,为12天。因此,F工作最早开始时间为12天,选项B正确。
